超詳細的消防檢測驗收經驗分享交流

文章來源:www.qzswhl.com作者:海灣消防公司人氣:1215日期:2020-05-10 03:23:58

 近幾年,隨著國度和社會抵消防器重水平的進步,消防驗收越來越嚴酷。但由于對驗收步伐相識不敷,大概抵消防事情器重水平不敷等緣故原由,許多公司所施工的項目會因消防題目而延誤交工,影響公司的效益和信譽?,F(xiàn)抵消防方面的事情步伐舉行總結以只管即便淘汰此類環境的產生。

  消防報驗正常步伐包羅消防器材復試、電檢、消防檢測、消防驗收,時期觸及到計劃單元、設置裝備擺設單元、施工單元等方面,以是必要提早動手舉行。一樣平常施工較為順?biāo)斓墓こ滔罊z考試收工夫為一個月左右,以是消防檢測應至多要在正式報監視站前一個月開端舉行,不然將影響到工程的完工工夫。



  1. 索要并實行建審意

  修建工程開工后,向設置裝備擺設單元索要工程建審意見(建審意見包羅修建消防計劃防火考核意見、主動消防辦法計劃防火考核意見、修建外部裝修計劃防火考核意見)。工程在施工歷程中憑據建審意見舉行施工,建審意見要留好,以備消防工程檢考試收時利用。建審意見要開工出場后頓時索要,如甲方未管理,要有書面接洽,以免在施工后呈現布局或修建(如消防疏散樓梯寬度、墻體質料等)等不切合消防劃定的環境而構成去世癥。要是施工中有大型的變動,要重新報消防局舉行建審。



  2. 消防器材檢測或復試

  在消防器材訂貨之前,要起首確定產物能否顛末消防局存案,未存案產物請勿利用,以免在驗收中形成不須要的貧苦。

  為更快的交工,消防器材報檢可以與電氣檢測同時舉行。

  工程在施工歷程中,對工程設置裝備擺設范疇選用的消防器材格量要舉行產物檢測(按要求,消防器材檢測該當在產物安置終了現場取樣送檢,條件容許也可以在產物出場后間接抽檢)。需舉行檢測的產物種類見本文后附表。

  工程設置裝備擺設范疇選用的消防器材格量檢測及格后,出具《工程設置裝備擺設范疇選用消防器材格量委托查驗意見書》。


消防器材檢測


  3. 電氣檢測

  檢測前需做好材料和實體兩方面消防器材預備:

  (1)材料方面:應提早預備好消防建審意見,種種電氣方面的潛伏驗收,電斷氣緣測試記載,運轉記載,種種材料具名蓋印必需齊備。電氣體系圖一套,有變動的要出具相干證明。

  (2)工程實體方面:

  a. 工程電源必需為正式電源,暫時電不得作為電檢電源。

  b. 雙電源的備用電源或發電機設置裝備擺設須正常啟動運轉。

  c. 箱柜內各電氣回路數、各回路型號、接線規格等均應切合計劃及范例要求分外是與計劃符合,由于電檢職員會在現場分外細致地與體系圖逐一比較,有變動的肯定要手續齊備,大型變動重新建審需再出具變動后建審意見。

  d. 各插座相序要正確無誤,漏保行動工夫切合計劃及范例要求。

  e. 箱內壓線要結實、絕緣測試要切合要求,布線及電氣排版要雅觀,電檢職員將照相保存。

  f. 檢測前,應將不少于30%的電氣設置裝備擺設開啟預熱,工夫不少于1小時。

  查驗及格后出具《XX省修建電氣防火辦法安置質量查驗陳訴》,留好陳訴以備消防驗收時利用。



  4. 消防檢測

  消防檢測前材料和消防器材實體方面預備事情包羅:

  (1)材料方面

  a. 須提交表格請求消防質料查驗,由消防局技能科現場抽檢消防質料。

  b. 出具及格的電檢陳訴,消防辦法建審意見,修建裝飾消防建審意見。

  c. 必需提供正式消防水源,正式電氣雙電源。

  d. 需設置裝備擺設單元證明消防水箱為公用水箱,消防池塘要注明容積及有用容積。

  (2)實體方面

  a. 消火栓按鈕、壓力開關應有間接啟泵功效。

  b. 消火栓按鈕按下后應有綠色答復燈。

  c. 干式噴淋體系檢測中間對峙增長空壓機巡檢,但濟南中央計劃一樣平常不呈現空壓機,制止驗收貧苦,會審時最好提出提早加上。

  d. 干式噴淋體系末了放氣閥在報警時24V聯動翻開放氣減壓。

  e. 排煙風機各排煙風口應為排擠方法不倒轉且可吸附住A4紙張為尺度。

  f. 各防火閥(70℃、280℃)聯動常開常閉干系肯定要切合計劃要求,這是必檢項。

  g. 各設置裝備擺設間德律風分機摘機后須直呼消防控制室德律風主機。

  h. 車庫內各防火分區卷簾門聯動干系應為一步降底。車庫收支口卷簾門沒有聯動干系。

  i. 手動報警按鈕按下后,該地區全部聯動干系均應啟動。

  j. 火警會合應急照明電源EPS控制的疏散照明通??煽?,應急時應為常亮形式不行控制封閉。各設置裝備擺設房內照明應急時均為可控開啟或封閉。

  檢測及格后出具《修建主動消防辦法安置質量查驗陳訴》,留好陳訴以備消防驗收時利用。


消防驗收


  5. 消防驗收

  消防驗收一樣平常分兩步,先由驗收科開端驗收;然后由驗收科擺設驗收科、技能科、本地消防中隊的消防車一同團結驗收,團結驗收內容包羅噴淋水泵接合器試壓、消火栓試射、聯動試車實驗、室外環形消防通道通暢無停滯實驗。

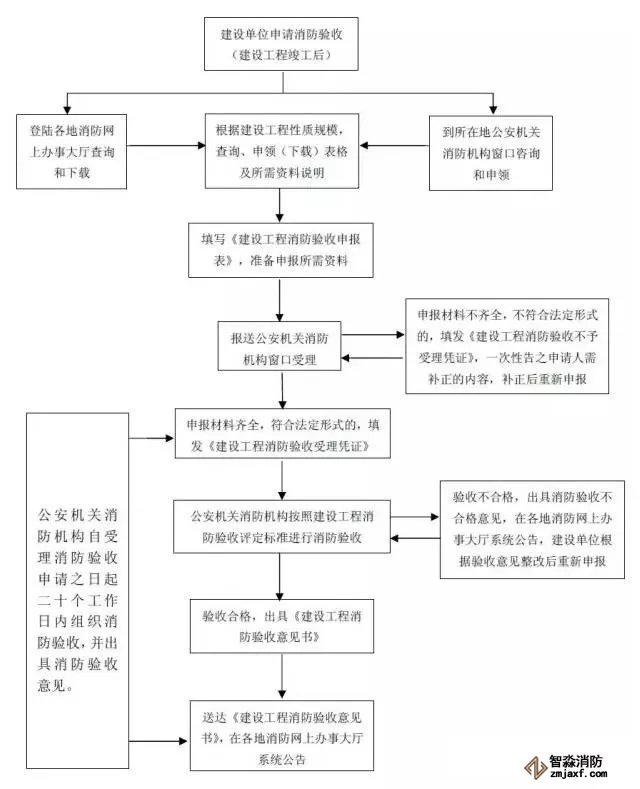

  修建工程完工消防驗收步伐:


消防驗收


  修建工程完工消防驗收應該提供的各項報表和質料:

  (1)填寫完備并蓋印《修建工程消防驗收報告表》(計劃單元、施工單元、設置裝備擺設單元均蓋印注明意見);

  (2)《受權委托書》并應加蓋報告單元印章;

  (3)《修建消防計劃防火考核意見書》、《主動消防辦法計劃防火考核意見書》、《修建外部裝修計劃防火考核意見書》復印件各2份;

  (4)《XX省修建主動消防辦法安置質量查驗陳訴》原件1份;

  (5)《XX省修建電氣防火辦法安置質量查驗陳訴》原件1份;

  (6)《工程設置裝備擺設范疇選用消防器材格量委托查驗意見書》及消防器材委托查驗陳訴原件各1份;

  (7)《施工單元統計表》(附施工單元、監理單元資質證書復印件及設置裝備擺設單元與施工單元、監理單元簽署的工程條約復印件);

  (8)《工程利用性子注銷表》;

  (9)主動消防辦法技能檔案3份;

  (10)完工圖紙或修建工程圖紙(建施、水施、辦法、電施、裝修)一套;

  (11)具有易燃易爆傷害物品貯存的場合《防雷辦法檢測陳訴》復印件一份;

  (12)容許時限:修建工程完工消防驗收應在受理后十個事情日之內憑據消防技能尺度舉行消防驗收,并在消防驗收后七個事情日之內簽發《修建工程消防驗收意見書》。



  6. 正式報質量監視站驗收

  在各施工單元將施工記載表格匯總當前,報總包單元把關匯總,填寫單元工程完工報告表,同一報質量監視站請求驗收。材料顛末查抄無誤后監視站排擠正式籌劃,到現場舉行存案驗收。



  附表

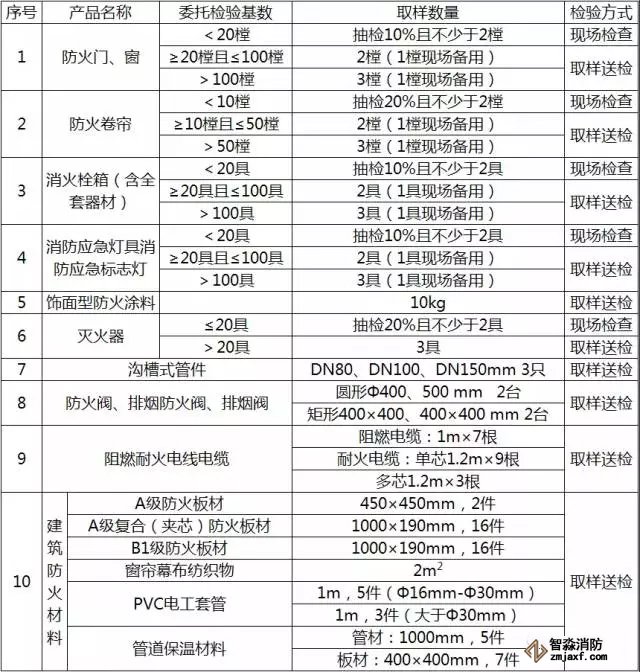

  工程設置消防設備配置范疇選用消防器材委托查驗基數及取樣數目列表


工程設置消防設備配置范疇選用消防器材委托查驗基數及取樣數目列表


以上內容是智淼君安(江蘇)消防工程技術有限公司所創,剽竊一律刪除。http://www.qzswhl.com/
海灣安全技術有限公司主營:海灣消防報警系統銷售報價,消防工程改造,氣體滅火、電氣火災安裝,售后安裝維修,檢測,調試,海灣消防網址:http://www.qzswhl.com/;海灣服務熱線:18910580194
